匯元大廈配電設備進場安裝
發布日期:2015-1-12 瀏覽次數:1787

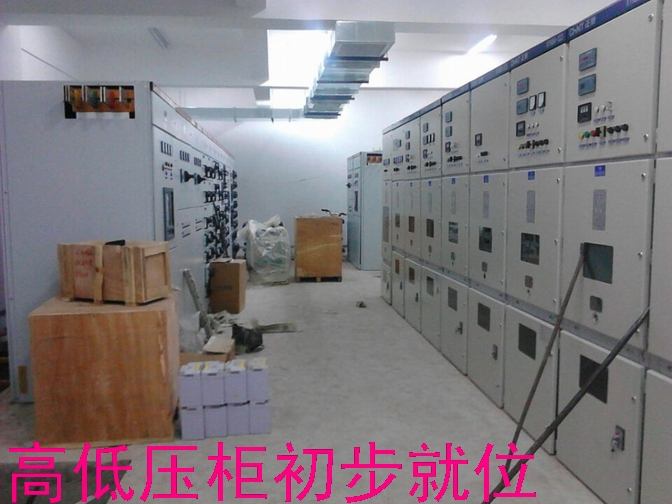

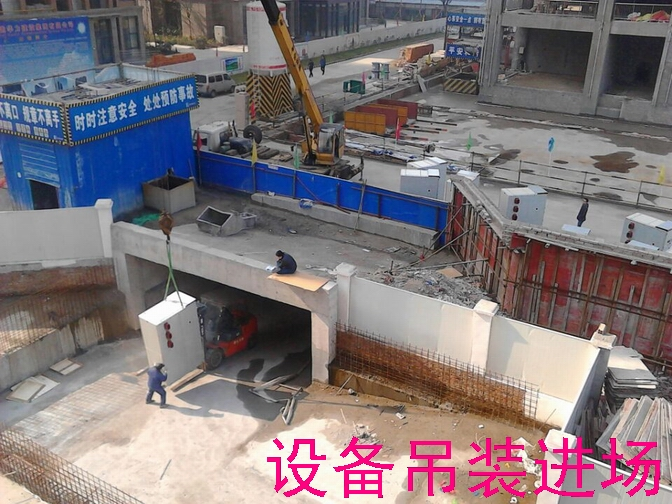

皖都徽韻項目總共6座配電房的最后一座:匯元大廈配電房,高低壓配電柜已于元月7日和9日分別進場(見圖一、圖二),變壓器也計劃明天進場。隨后將進行緊張的安裝報驗工作,爭取春節前完成送電。屆時不僅標志了皖都徽韻項目配電工程全面完成,也為匯元大廈各用電設備的順利安裝調試奠定了基礎。

圖一

圖二
吳 屏
2015.1.11
